Otopark çizgilerinin düzgün görünmesi, uygulamanın yalnız son aşamasıdır. Asıl iş; araçların nereden yönlendirileceğini, hangi zeminin boyanacağını, eski çizgilerin nasıl ele alınacağını ve kapalı alanın hangi kanıtla yeniden açılacağını önceden belirlemektir. İyi hazırlanmış bir plan, boyacı ekibi sahaya geldiğinde keşif sorularının hâlâ cevap beklemesini önler. İşletme açısından da park kapasitesi kaybı, ziyaretçi yönlendirmesi ve bakım süresi daha anlaşılır hale gelir.
Yol çizgi boyası seçimi bu planın önemli bir parçasıdır; fakat tek başına bütün otoparkın uygunluğunu açıklamaz. Asfalt, beton ve mevcut reçine kaplama farklı değerlendirme gerektirir. Bu yazı özel işletme otoparklarında uygulama hazırlığına odaklanır. İşaretlerin ölçüleri, erişilebilirlik düzeni, trafik organizasyonu ve varsa yol idaresinin şartları yetkili proje kapsamında belirlenmelidir. Buradaki örnek hesaplar uygulama yöntemi veya resmî trafik tasarımı onayı değildir.
1. İşin sınırını ve kapatma sorumlusunu belirleyin
Teklif istenirken yalnız toplam araç sayısını bildirmek yeterli olmaz. Otoparkın açık veya kapalı olması, giriş ve çıkış noktaları, servis araçlarının hareketi, yaya geçişleri, gece kullanımı ve işletmenin kesintiye izin verdiği zamanlar birlikte kaydedilmelidir. Boyanacak çizgiler ile sadece temizlenecek, kaldırılacak veya korunacak işaretler ayrı gösterilir. Böylece uygulayıcı, kapsam dışı bir işin sahada zorunlu hale gelmesiyle karşılaşmaz.
Kapatma düzenini kimin kuracağı, bariyerlerin yerini kimin değiştirebileceği ve son açılış kararını kimin vereceği isim veya görev olarak yazılmalıdır. Tesis güvenliği, bakım ekibi ve uygulayıcı aynı planı kullanmalıdır. Bir bölüm kapatıldığında araçların başka bir bölümde yaya yoluna taşması yeni bir sorun oluşturabilir. Alternatif güzergâh, acil erişim ve ziyaretçi bilgilendirmesi uygulama öncesinde çözülür. HSE'nin işyeri ulaşım kontrol listesi, yaya ve araç yolları ile işaretlerin birlikte ele alınmasına ilişkin yararlı sorular sunar; Türkiye'deki proje ve mevzuat yükümlülüklerinin yerine geçen bir tasarım standardı olarak kullanılmaz.
2. Otoparkı zemin türlerine göre bölümlere ayırın
Aynı otopark içinde yeni asfalt, eski asfalt, tamir edilmiş beton ve kaplanmış rampalar bulunabilir. Bu alanları tek bir uygulama yüzeyi saymak, numunenin temsil gücünü ve sarfiyat hesabını zayıflatır. Basit bir plan üzerinde her bölgeye kod verin; altlık türünü, görünen hasarı, mevcut boyayı ve kullanım yoğunluğunu kaydedin. Drenaj çevreleri, araçların sürekli döndüğü noktalar ve gölgede kalan bölgeler ayrıca işaretlenmelidir.
Mevcut epoksi self leveling kaplama üzerine çizgi uygulanması, doğrudan asfalt üzerine uygulamayla aynı işlem değildir. Alt kaplamanın ürünü, yaşı ve yüzey durumu bilinmelidir. Şeffaf epoksi kaplama veya başka bir koruyucu yüzey işlemi bulunuyorsa bunun varlığı renk üzerinden anlaşılamayabilir. Bakım kayıtlarını inceleyin ve uyumu numuneyle değerlendirin. Çizgi boyasının her reçine kaplama üzerinde aynı şekilde tutunacağını varsaymayın. Bilinmeyen altlığı “beton” diye kaydetmek yerine belirsizliği açık tutmak, doğru hazırlık yönteminin seçilmesini kolaylaştırır.
3. Boyadan önce giderilecek zemin sorunlarını ayırın
Çizgi boyası, gevşek agrega, parçalanan beton, hareketli çatlak veya su birikmesi gibi altyapı sorunlarını onaran bir malzeme olarak değerlendirilmemelidir. Yüzeydeki bozukluklar önce ilgili onarım işi kapsamında ele alınır. Onarım tamamlandığında kullanılacak malzemenin boyayla uyumu ve boyamaya hazır olma koşulları ayrıca doğrulanır. Yeni yapılmış bir tamir, çevresindeki eski zeminden farklı emicilik veya yüzey yapısına sahip olabilir.
Islak görünen alan kadar, son yıkamadan sonra gözeneklerde kalabilecek nem de çalışma planında dikkate alınır. Kurutma için rastgele bir saat sayısı yazmak yerine ürünün ve altlığın gerektirdiği ölçütler belirlenir. Epoksi binder içeren bir onarım veya zemin yapısı varsa çizgi uygulaması o sistemin kabul koşullarından bağımsız planlanmaz. Beton yüzeyde daha kapsamlı kaplama çalışması düşünülüyorsa mevcut beton zeminde keşif ve numune alanı rehberi yararlı bir başlangıçtır. Zeminin durumunu düzeltmek ile zemine yönlendirme işareti eklemek ayrı iş kalemleri olarak tutulmalıdır.

4. Çizgi yerleşimini boya açılmadan onaylayın
Eski çizgilerin üstünden gitmek her zaman doğru yerleşim anlamına gelmez. Park düzeni değişmiş, yaya kapısı taşınmış veya araç boyutları farklılaşmış olabilir. Onaylı plandaki başlangıç noktaları, akslar, dönüş alanları ve işaret konumları sahada kontrol edilir. Çizgi genişliği ve park yeri ölçüsü için genel internet rakamları kullanmak yerine proje gereksinimleri esas alınır. Uygulama ekibi tasarım kararını sahada doğaçlama vermemelidir.
Ölçüm ve geçici işaretleme bittikten sonra işletme temsilcisiyle birlikte yürüyerek kontrol yapılması yararlıdır. Kapı önleri, kolonlar, şarj alanları, engelli erişimi, yükleme noktaları ve yangın ekipmanına erişim gibi ilişkiler planda açık görünse de sahada farklı algılanabilir. İptal edilecek çizgilerin nasıl kaldırılacağı da bu aşamada kararlaştırılır. Koyu boya ile üzerini kapatmak, bütün altlıklarda kalıcı ve uygun bir çözüm kabul edilmemelidir. Eski ve yeni işaretlerin birlikte yanlış yönlendirme oluşturmayacağı doğrulanmadan seri uygulamaya geçilmez.
5. Metrajı otopark alanından değil boyanacak alandan çıkarın
Çizgi sarfiyatının hesabında otoparkın toplam metrekare alanı ile gerçek boyalı alan birbirinden ayrılır. Düz bir çizginin alanı, uzunluğu ile genişliğinin metre cinsinden çarpımıdır. Örneğin toplam uzunluğu 600 metre olan ve yalnız hesap örneği olarak 0,10 metre genişlik seçilen çizgiler 60 metrekare boyalı alan oluşturur. Bu genişlik bir tasarım tavsiyesi değildir. Oklar, taralı bölgeler, yazılar ve semboller ayrı hesaplanıp toplam alana eklenir.
Sonraki adımda seçilen ürünün doğrulanmış tüketimi, kat sayısı ve saha kayıpları kullanılır. Versan yol çizgi katalog arşivinde Türkçe bölümde 5 m²/kg, İngilizce bölümde ise 500 g/m² bilgisi bulunur. Bunlar aynı tüketimi ifade etmez; ilk değer matematiksel olarak 200 g/m² karşılığıdır. Bu nedenle birini seçip kesin sipariş miktarı üretmek doğru değildir. Güncel teknik veri ve temsilî uygulama tüketimi istenmelidir. Teklifte varsayım açıkça yazılır; malzeme rezervi de belirsiz bir yüzde yerine uygulama koşulları ve ambalaj planıyla gerekçelendirilir.
Metraj dosyasında çizgileri genişlik ve renk bakımından ayrı satırlara ayırmak da yararlıdır. Kesintili bir işarette toplam güzergâh uzunluğu ile gerçekten boyanan parçaların toplamı aynı olmayabilir. Sayım yapılırken tekrar eden sembollerin adedi ve tek sembol alanı ayrı yazılır. Hesabı kontrol eden kişi, ölçünün hangi çizimden veya saha kaydından alındığını görebilmelidir. Revizyonla iptal edilen bir işaret listeden çıkarılmazsa sipariş miktarı gereksiz büyüyebilir; sonradan eklenen taralı alan kaydedilmezse malzeme eksik kalabilir. Bu nedenle son metraj revizyonu, onaylı yerleşim revizyonuyla eşleştirilir ve sipariş öncesi birlikte kontrol edilir.
6. Numuneyi gerçek yöntem ve gerçek yüzeyde yapın
Numune alanı, zemin hazırlığı ile boyanın birlikte değerlendirildiği küçük bir uygulama olmalıdır. Kullanılacak ekipman, çizgi genişliği, kat düzeni ve ürün partisi kayda alınır. Sadece beyaz rengin kapatıcılığına bakmak yeterli değildir; çizgi kenarı, yüzeyle bağlanma, mevcut kaplamaya etkisi ve kuruma sürecindeki görünüm birlikte izlenir. Farklı zemin bölgeleri için ayrı numune gerekebileceği keşif aşamasında belirlenmelidir.
Nanomix Yol Çizgi Boyası değerlendirilirken arşiv belgesinin yanında güncel uygulama talimatı talep edilmelidir. Numune sonucu, kullanılan altlık ve koşullar için anlam taşır; başka bir otoparktaki uygulamanın başarılı olması bu yüzeyin onayı değildir. Kontrolün ne zaman yapılacağı ve hangi bulgunun kabul edilmeyeceği önceden belirlenir. Numune alanına erken araç sokularak deneme yapılmaz; test ve açılış yöntemi teknik sorumlunun planına uygun yürütülür. Onaylanan numunenin fotoğrafı, konumu ve hazırlık kaydı seri uygulamanın karşılaştırma noktası olarak saklanır.

7. Yüzey ve ekipman temizliğini farklı işler olarak yönetin
Otopark yüzeyindeki lastik kalıntısı, yağ lekesi, toz ve eski bakım ürünleri uygulama öncesinde değerlendirilmelidir. Temizlik yöntemi altlığa ve kirlenmeye uygun seçilir. Yağı geniş alana yayacak bir silme işlemi veya yüzeyde deterjan bırakacak yetersiz durulama, temizliğin tamamlandığı anlamına gelmez. Hazırlanan alanın tekrar araç trafiğine açılması da kirlenmeyi yeniden başlatabilir; temizleme ve boyama sırası kapatma planıyla birlikte kurulmalıdır.
Tiner grubu ürünler arasında seçim yapılırken “her boya için aynı tiner” yaklaşımı kullanılmaz. Boyayı inceltmek için önerilen ürün ile ekipmanı temizlemek için seçilen ürün farklı görevler üstlenebilir. Temizlik tineri ekipman bakımında değerlendirilse bile zemine gelişigüzel dökülmemeli, yağlı yüzeyin otomatik temizleyicisi sayılmamalıdır. Kullanım ve atık işlemleri güvenlik bilgi formuna göre planlanır. Yardımcı malzeme seçiminin mantığı için boyaya uygun tiner seçimi yazısı ek açıklama sunar. Sahaya getirilen bütün ambalajların etiketleri okunur ve uygulama kaydıyla eşleştirilir.
8. Hava koşullarını ve kapalı hacmi ayrı değerlendirin
Açık otoparkta yağış, rüzgâr, yüzey sıcaklığı ve gece nemi; kapalı otoparkta ise hava değişimi ve diğer işler uygulama programını etkiler. Hava tahmini yardımcı bilgidir, yüzey ölçümünün yerine geçmez. Güneş gören asfalt ile gölgede kalan rampa aynı anda farklı koşullarda olabilir. İş planı, ölçümlerin hangi bölgelerde ve hangi aşamalarda tekrarlanacağını içermelidir.
Solvent bazlı bir ürün kullanılıyorsa kapalı hacimde havalandırma, tutuşturucu kaynakların kontrolü ve personelin korunması güvenlik bilgi formu ile saha risk değerlendirmesine göre ele alınır. Bu yazıdan genel bir fan debisi veya güvenli bekleme süresi çıkarılamaz. Havalandırmayı artırmak, her koşulda boyanın trafiğe daha erken açılacağı anlamına da gelmez. Ürün arşivinde geçen tarihsel uygulama yöntemleri, özellikle ısıtmalı ekipman kullanımı, güncel teknik ve güvenlik onayı olmadan sahada denenmemelidir. Uygulama sorumlusu, koşullar sınır dışına çıktığında işi durdurma yetkisini önceden bilmelidir. Programın sıkışması ölçüm ve uygunluk kontrolünün kaldırılmasına gerekçe yapılmaz.
9. Seri uygulamayı küçük ve izlenebilir bölümler halinde yürütün
Onaylı numuneden sonra bütün otoparkı aynı anda açmak yerine, işletmenin izin verdiği bölümler üzerinden ilerlemek daha anlaşılır bir kontrol düzeni sağlar. Her bölümün hazırlık, uygulama ve kontrol durumu planda işaretlenir. Aynı anda temizlenen ve boyanan alanlar birbirini kirletmemeli; ekipmanın geçiş güzergâhı tamamlanmış çizgilerin üzerinden geçmemelidir. Maskeleme ve sökme zamanı kullanılan sisteme göre belirlenir.
Malzeme tüketimi bölüm bazında kaydedilirse metraj hatası, ekipman ayarı veya yüzey farkından kaynaklanan sapmalar daha erken görülebilir. Fazla tüketim doğrudan daha iyi dayanım olarak yorumlanmaz; hedef uygulama düzeniyle karşılaştırılır. Katlar arası süre, ürünün güncel talimatına ve saha koşullarına göre takip edilir. Uygulama arası uzadığında hazırlanan yüzeyin tekrar kirlenip kirlenmediği kontrol edilir. Çizgi kenarındaki taşmalar ve eksik kapatma gibi görsel kusurlar bölüm tesliminde kaydedilir; son gün bütün otopark açılmadan önce topluca fark edilmesi beklenmez. Bu kayıtlar sonraki bakımın hangi bölgelerde yoğunlaşacağını da anlamaya yardımcı olur.
Bölüm bazlı takip için karmaşık bir yazılım zorunlu değildir. Giriş rampası, kuzey park sırası ve yükleme cebi gibi anlaşılır alan adları yeterli olabilir. Her alanın karşısında hazırlık kontrolü, ilk uygulama, sonraki kat, son muayene ve açılış izni için ayrı kayıt yer alır. Bir aşamanın bitmesi, sonraki aşamanın kendiliğinden onaylandığı anlamına gelmez. Ekip değişiminde açık kalan işler sözlü olarak aktarılmakla yetinilmez; çizelgede görünür kalır. Böylece gece ekibinin gündüz tamamlanmış sandığı bir alana araç yönlendirmesi veya temizlik ekibinin yeni uygulamayı yanlışlıkla yıkaması gibi koordinasyon sorunları daha kolay önlenebilir.
10. Çizgi işini diğer boya işlerinden ayırın
Otopark yenilemesinde bariyer, korkuluk, kolon koruyucu ve duvar boyası işleri aynı döneme denk gelebilir. Bunların çizgi boyasıyla tek ürün altında çözülmesi beklenmemelidir. Metal elemanlar için uygun endüstriyel boya sistemi, zemin işaretlemesinden ayrı seçilir. Örneğin endüstriyel rapid astar ve endüstriyel rapid boya yalnız ilgili metal uygulamasının yüzey ve sistem koşulları doğrulanarak değerlendirilir; bu adlar asfalt çizgisinin yerine kullanılabilecek ürünler anlamına gelmez.
Benzer biçimde bir metal koruyucuda poliüretan parlak son kat düşünülüyorsa o elemanın astarı ve dış ortam gereksinimi ayrı incelenir. Duvar ve tavanlarda ise inşaat grubu boyalar kendi altlıkları için değerlendirilir. İş sırası, üstte yapılan işin toz veya boya damlasını yeni çizgilerin üzerine taşımayacak şekilde düzenlenmelidir. Ayrı ürün ve ekipman listeleri, yanlış ambalajın yanlış işe verilmesini önler. Tek bir yenileme projesi içinde bulunmaları, bütün bu yüzeyleri tek teknik uygulama haline getirmez.

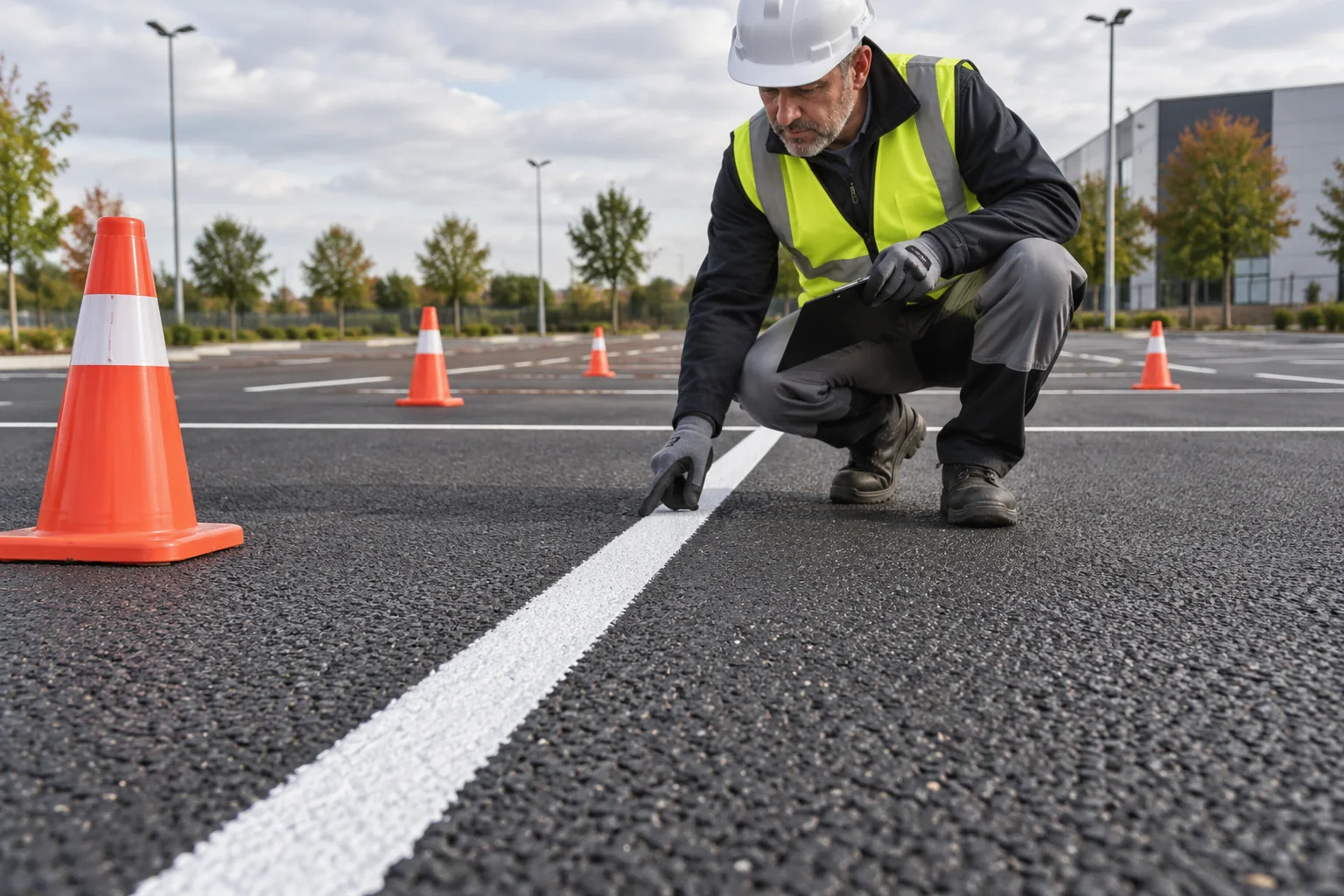

11. Dokunma kurumasını trafiğe açılma izni saymayın
Bir çizginin parmağa yapışmaması, araç lastiği, dönüş hareketi veya temizlik ekipmanına hazır olduğu anlamına gelmez. Arşivdeki dokunma, toz tutmama ve sertleşme satırları ayrı tanımlardır. Bunlardan herhangi birini bütün zeminlerde geçerli trafiğe açılma süresi olarak kullanmayın. Güncel ürün talimatı, gerçek koşullar ve teknik sorumlunun kabul yöntemi birlikte değerlendirilmelidir.
Açılış kararı için bölüm kodu, uygulamanın tamamlandığı zaman, kontrol zamanı, koşullar ve karar veren kişi kayda alınır. Bariyerlerin kaldırılması ile araçların yönlendirilmesi aynı talimata bağlanmalıdır. Bir güvenlik görevlisinin çizgiler kuru göründüğü için konileri kaldırması, teknik kabulün yerine geçmemelidir. Reçine kaplamalı bir zemin de yenilenmişse çizgi boyasının durumu kadar alt sistemin kullanıma hazır olması gerekir. epoksi zeminde nem, yük ve kullanıma alma planlaması bu daha geniş teslim sürecini açıklar. Alanın kısmen açılması halinde açık ve kapalı bölgelerin sınırı ziyaretçiler için de anlaşılır olmalıdır.
12. Teslimde görünüm ve belge kontrolünü birlikte yapın
Son kontrolde yalnız fotoğraf çekmekle yetinmeyin. Onaylı yerleşimle gerçek işaretlerin uyumu, çizgi sürekliliği, kenarlar, kapatıcılık ve istenmeyen eski işaretlerin durumu gözden geçirilir. Şartnamede tanımlanan başka performans veya kayma değerlendirmeleri varsa bunlar yetkin kişilerce belirtilen yöntemle yapılır. İstenen bir özelliğin ölçülmeden sağlandığı beyan edilmez; yalnız beyaz ve düzgün görünmek bütün performans ölçütlerini karşılamak anlamına gelmez.
Teslim dosyasında kullanılan ürün ve partiler, metraj, numune onayı, uygulama tarihleri, hava ve yüzey kayıtları, bölüm bazlı açılış izinleri ve düzeltme notları bulunmalıdır. Eksik kalan bir bölüm varsa toplam işin tamamlandığı yazılmamalıdır. Fotoğraflar aynı yönden ve alan koduyla arşivlendiğinde sonraki bakımda karşılaştırma kolaylaşır. İşletmeye verilecek kısa bakım notu, ilk kullanım kısıtlarını ve üreticinin önerdiği temizlik yaklaşımını içermelidir. Belgesi olmayan uzun ömür veya belirli trafik sayısına dayanım garantisi eklemek, iyi hazırlanmış teslim dosyasının güvenilirliğini azaltır.
Teslim sırasında işletmenin temizlik ve güvenlik ekiplerinin kısa bilgilendirmeye katılması faydalıdır. Yeni güzergâhın nasıl kullanılacağı, hangi bölümün hâlâ kapalı olduğu ve ilk bakım için kimin aranacağı açıklanır. Uygulayıcı sahadan ayrıldıktan sonra oluşan bir lekenin veya hasarın tarihini kaydetmek, sorunun başlangıcını anlamaya yardımcı olur. İşletme temsilcisi bütün teknik dosyayı okumak zorunda kalmadan günlük kullanım için gereken kısa talimata ulaşabilmelidir. Bu talimat, teknik föyle çelişen yeni süreler üretmemeli; onaylı bilgiyi anlaşılır biçimde aktarmalıdır. Detaylı kayıt dosyası ise sonraki satın alma ve bakım kararlarında kullanılmak üzere ayrıca saklanır.
13. Bakımı sabit takvim kadar kullanım izleriyle planlayın
Otoparkın bütün çizgileri aynı şekilde yıpranmayabilir. Giriş, keskin dönüş, yükleme ve sık frenleme bölgeleri ile az kullanılan park yerleri ayrı izlenmelidir. Bakım kontrolünde aşınmanın yeri, kirlenme, zemin hasarı ve temizlik yöntemi birlikte kaydedilir. Yalnız rengi solmuş görünen alanı tekrar boyamak yerine alttaki nedenin değişip değişmediği değerlendirilir. Tekrarlayan hasar, farklı yüzey hazırlığı veya işletme düzeni gerektirebilir.
Yeni bakım teklifinde önceki kayıtlar paylaşıldığında metraj ve hazırlık kapsamı daha doğru belirlenir. Aynı ürünü yeniden kullanmak da önceki yüzeyin kontrolünü gereksiz hale getirmez. Yol çizgi boyası ürün bilgileri üzerinden teknik talep oluştururken asfalt veya kaplama türünü, fotoğrafları, önceki uygulama tarihini ve trafik yoğunluğunu ekleyin. Böylece teklif yalnız ambalaj adedine dayanmaz; ürün, hazırlık ve çalışma zamanı birlikte değerlendirilir. Doğru bakım planı her alanı aynı gün yenilemek zorunda değildir, fakat açık ve kapalı bölümlerin güvenli yönetimini her seferinde yeniden kurmalıdır.
14. İş emrini tamamlamadan şu soruları cevaplayın
Bir günde tamamlanabilir mi? Bu soruya yalnız boya kuruma satırıyla cevap verilemez. Keşif, temizlik, onarım, kurutma, ölçüm, numune, uygulama ve kabul işleri birlikte değerlendirilir. İşletme kesintisi bu toplam sürece göre planlanır. Belirsiz altlık veya eksik teknik veri varsa süre taahhüdünden önce bu eksikler giderilir.
Kaç kilogram sipariş edilmeli? Doğrulanmış boyalı alan, güncel tüketim bilgisi, kat düzeni ve saha koşulları olmadan kesin miktar verilmez. Arşivdeki farklı sarfiyat ifadeleri açıklığa kavuşturulmalı, temsilî uygulama kaydıyla karşılaştırılmalıdır. Ambalaj yuvarlaması ve açılmamış rezerv ayrı gösterilir.
Çizgiler kuru görünüyor; alan açılabilir mi? Görsel izlenim açılış yetkisi değildir. İlgili ürün ve alt sistem için belirlenmiş koşullar sağlanmalı, kontrol sorumlusu bölüm bazında izin vermelidir. Başarılı uygulama; doğru malzemeyi doğru yere sürmek kadar, alanı doğru zamanda ve anlaşılır bir düzenle kullanıma vermeyi de kapsar.
